Как правильно построить дом из бруса?

Стены и пол

Если вы не знаете, как правильно построить дом из бруса, то ниже приведена методика возведения стен:

  1. Первый венец – для большей надежности сборка дома из бруса производится с подкладкой под венец доски лиственницы сечением не меньше 150х50 мм. Пропитанные антисептиком брусья обычно стыкуют в углах с помощью соединения вполдерева, это считается самым жестким стыком, и он достаточно герметичен;
  2. Подвенечная доска кладется для того что бы гниение распространялась не с бруса, а с нее. Когда этот процесс начнется, доску заменить не составит труда, чего нельзя сказать о первом венце.
  3. Укладка лаг – в случае достаточной ширины фундамента лаги укладываются прямо на него, но если первый венец полностью его перекрывает или фундамент выполнен столбовым методом их следует врезать в венец. Еще есть вариант независимых полов, но это тема отдельной статьи. Расстояние между ними вирируется от их сечения, но не должно быть больше 1 метра и меньше 40 см. Лаги устанавливаются на торец, для большей жесткости будущего пола;
  4. Черновой пол – для его укладки используют доску после первичной обработки. Постепенно набирайте пол, из нее забивая гвозди в лаги длиной не короче 100 мм. Для этой операции используется доска толщиной 25-50 мм, она зависит от расстояния между лагами, чем больше расстояние, тем толще нужна доска;
  5. Слой гидроизоляции – кладется шершавой стороной к доске, крепится по периметру с помощью скоб степлера;
  6. Слой утеплителя – в качестве утеплителя обычно используется пенополистирол, но для большей экологичности его можно заменить минватой. Утеплитель можно особо не фексировать;
  7. Слой пароизоляции – необходим, для удержания влаги образующейся в атмосфере дома, его надо закрепить по периметру, как и гидроизоляцию степлером, только не к полу, а к нижней части стен;
  8. Чистовой пол – обычно состоит из отшлифованных досок.
  9. Последующие венцы – брусья их составляющие могут быть меньшего сечения, чем первый. Угловые замки тоже могут быть различными, вне зависимости от того каким был замок первого венца. Для сохранения тепла каждый последующий венец конопатят при помощи льна или специальных жгутов.

Чаще всего при строительстве дома из бруса своими руками, применяются три типа замковых соединения:

  • Впритык;
  • Вполдерева;
  • Используя коренной шип.

Нагеля — между собой венцы соединяются при помощи специальных штырей из дерева, которые называют нагелями. Иногда используют металлические нагеля. Они надежно фиксируют брус, не давая ему сдвигаться вдоль паза. Обычно их длины хватает, что бы пронзить от 2 до 4 брусьев, для этого в них просверливают отверстие на длину нагеля.

Оконные и дверные проемы – это еще один сложный элемент, который важно не упустить строя дом из бруса своими руками без опыта. Для того что бы в широких проемах брусья не провисали, их снабжают специально подготовленными деревянными коробками, состоящими из досок толщиной не меньше 50 мм. Заменить коробки можно установкой временных опор из бревен;

Заменить коробки можно установкой временных опор из бревен;

Последний венец – он должен полностью повторять первый и при необходимости быть большего сечения, чем промежуточные. Замковое соединение выполняется вполдерева;

Внутренние перегородки – их необходимо возводить в последнюю очередь, после того как выстроены несущие стены. Исключением может стать перегородка, выполненная для усиления конструкции дома, и тоже являющаяся несущей, в случае, когда дом строится больше чем 6х6 своими руками;

Обустройство второго этажа – если вы строите двухэтажный дом, то необходимо знать, что второй этаж возводят после укладки потолка на первом, который в свою очередь послужит черновым полом. Балки удерживающие потолок выполняются того же сечения, что и для пола. Паро и гидроизоляцию для межэтажного пространства применять не стоит, а вот утеплитель может стать дополнительной звукоизоляцией.

5 Сборка сруба – теперь все пойдет как по маслу!

После укладки первого венца приступаем к монтажу следующего контура. Его следует устанавливать на джутовую прокладку. Она исключает риск образования плесени между деревянными элементами сруба и конденсации его фасадной части. Джут покупаем в любом строймагазине. Лучше всего применять прокладки в виде иглопробивных лент. Они выпускаются разной толщины. Подобрать подходящий материал несложно. Крепление подкладки осуществляем строительным степлером. Не используйте вместо джута лен или паклю. Их нереально уложить равномерно, а значит, в срубе в любом случае останутся небольшие щели.

Брусья между собой соединяем по системе шип – паз, получая по-настоящему жесткое и надежное крепление. В случаях, когда строительство брусового частного дома ведется из изделий естественной влажности (не подвергавшихся просушке в специальных камерах), нужно дополнительно скреплять венцы между собой деревянными нагелями. Их ставим в шахматном порядке через каждые два контура, выдерживая дистанцию между крепежом в 100 см. Нагели устанавливаем на глубину примерно 30 см.

Сборка по системе шип-паз

Аналогичным образом собираем остальные венцы. В местах, где будут находиться двери и окна, оставляем часть брусьев по длине стены. У нас получится своеобразная решетка. Заранее выпиливать все изделия под параметры проемов не нужно. В этом случае пиломатериал в процессе усадки станет изгибаться. Это станет причиной изменения геометрии возводимого дома. Выпиливать лишние куски мы будем бензопилой только после полной усадки постройки.

Нам потребуется соединить отдельные изделия между собой. Процедуру выполняем методом перевязки. Смещаем шов (вертикальный) каждого следующего венца по отношению к предыдущему. Для качественного сочленения стыков производим вдоль бруса запил в полдерева. Желательно также укрепить сделанное соединение при помощи нагелей. Крыша брусового жилища может быть любой. Проще всего накрыть построенный дом кровлей с двумя скатами. Такие крыши строятся быстро и обладают отличными эксплуатационными характеристиками. Об этом далее.

Как построить дом из бруса: фотоотчет

Строили такой дом.

Почти готовый

Заказали по проекту стеновой комплект, под него залит ленточный фундамент.

Готовый фундамент с продухами

Привезли заготовки с запилеными чашами. Их аккуратно выгрузили, при этом осматривая на предмет недостатков. Проблемным оказался один брус — он был в середине связки и задохнулся — покрылся грибком Его отложили на отдельное «лечение». Остальные покрыли пропиткой (Валти Похьюста) и сложили в штабеля.

Работать удобнее широкой кистью

Чтобы не было проблем с грибком под каждый уложена прокладка — доски, лежащие поперек.

Брус складывают в проветриваемые штабеля, чтобы по ходу дела он сох

Также были закуплены рулоны утеплителя и нагеля. Нагели отправили купаться в пропитке. В старую ванну налили пропитку и оставили их на пол дня, потом достали и высушили.

Утеплитель в бухтах и нагели

На уложенную на фундаменте гидроизоляцию разложили первый венец — полубрус. У него в нижней части отсутствуют канавки.

Укладка и выравнивание первого венца

К фундаменту его притянули анкерами к залитым в бетон шпилькам.

Под гайки вырезаем неглубокие отверстия

Уложили первый венец. Тот, что ранее закрепили на фундаменте называют чаще «нулевым».

На нулевой, уложен первый венец

Перемеряем диагонали. Для того, чтобы чашки укладывались без проблем и не было перекоса, они должны быть равны. Допустимый перекос — пару миллиметров.

Перемеряем диагонали, при необходимости двигаем

Выровняв диагонали, сверлим отверстия под шканты. Чтобы не было отверстий больше/меньше, чем необходимо по длине, на сверло насадили деревяху-ограничитель.

Ограничитель длины сверла))

Под брус кладем утеплитель, но по рекомендации финнов его края «не достают» до края бруса. Так он не будет тянуть влагу с улицы.

Утеплитель уже, чем сам брус

Стены постепенно растут. В шахматном порядке их скрепляем нагелями.

Складываем стены

В общем и целом брус более-менее нормальный, но бывают проблемы с неправильно запиленными чашками. Когда уложив брус, получаем огромную щель. Бороться с этим — только вручную подгонять чашки, чтобы легло все ровно.

Щелей быть не должно. Один брус должен ложиться на второй без зазора

На устранение этих несоответствий уходит много времени, но постепенно выкладываются все стены.

Стены из профилированного бруса выгнаны

Приступаем к сборке стропильной системы. Сначала, как принято, устанавливаются две крайних фермы, дальше — все остальное, по проекту.

Сборка стропильной системы

Готовую обрешетку обшили рубероидом. Так оставим дом сушиться.

Почти готовый

Внутри раскладываем доски чернового пола, прибивая каждую пятую. Они будут сушиться вместе с домом.

Черновой пол просто уложен

4 Возведение дома – строго придерживаемся технологии!

После застывания фундамента приступаем непосредственно к сооружению дома своими руками. Первый венец сруба устанавливаем на изоляцию, которую настилаем на основание в таком порядке:

  • разогретый до жидкой консистенции битум;
  • слой рубероида;
  • снова битум;
  • еще один пласт рубероида.

Изоляция должна быть шире основания где-то на 0,3 м. А используемый брус в обязательном порядке обрабатывается антисептическим раствором. Специальный состав защищает древесину от насекомых-вредителей и влаги, существенно увеличивая срок службы бруса. Некоторые умельцы наносят антисептик на уже возведенные постройки. Так делать нельзя. Пропитываем каждое изделие по отдельности и только после этого строим дом. Тогда мы гарантированно добьемся проникновения состава во все труднодоступные места (например, на участки стыков отдельных бревен). Также желательно дополнительно обработать древесные материалы антипиреном. Он предохранит дерево от горения.

Шаг за шагом производим наслаивание уровней и дом вырастает на глазах

После настила гидроизоляции и обработки древесины жестко фиксируем на фундаменте подкладочную доску. Желательно применять изделие из лиственницы толщиной 5–6 см. Крепим доску к основанию постройки анкерами прямо через изоляционный пирог. К установленной подкладке сразу же прибиваем отлив. Он станет отводить воду от строения во время дождя.

Иногда можно услышать мнение, что подкладочную доску монтировать необязательно. Здесь необходимо понять важную вещь: доска выполняет функцию буфера между венцом строения и его основанием. В процессе эксплуатации дома нам рано или поздно придется осуществлять ремонт его нижней части. Вот тут-то мы и выясним, зачем нужна доска. Для ремонта нам достаточно будет заменить только ее, не трогая венец. Выгода, согласитесь, очевидна.

Кстати, ремонт нижней части деревянного домостроения потребуется не скоро, если на подкладочную доску уложить рейки толщиной 1 см. Крепим их к подкладке поперек основания, выдерживая дистанцию между отдельными элементами на уровне 0,3 м. В итоге получаем эффективный вентиляционный зазор. Монтируем на него первый венец (брусья размерами 9х14, 14х14, 15х15 см). Лицевые стороны используемых изделий могут быть выпуклыми либо плоскими. Это не имеет значения. Угловые соединения первого контура выполняем в полдрева. В этот венец врезаем лаги для обустройства пола.

Обустройство перекрытий пола

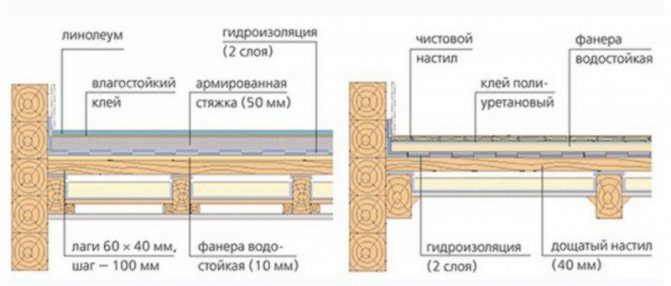

Пол для дома из клееного бруса.

Когда первый ряд сруба уложен и закреплен, нужно смонтировать перекрытия для пола и основание несущих стен. В процессе монтажа будут необходимы:

  • деревянные балки сечением 150х100 мм;
  • ножовка;
  • молоток;
  • уровень и рулетка.

В двух противоположных брусьях с внутренней стороны вырезают неглубокие пазы через каждые 40 см. Специалисты рекомендуют вырезать не прямоугольные, а Т-образные пазы, концы балок обрезаются соответственно. Данный способ врезки называется «ласточкин хвост» и используется для повышения прочности соединений каркаса с внутренними перегородками и перекрытиями; изготовить такие пазы можно с помощью ручного фрезерного станка. При установке балок перекрытия обязательно следует проверять их горизонтальность строительным уровнем. Все балки должны находиться в одной плоскости, иначе пол брусового дома будет перекошен.

Этапы постройки

Перед тем, как собрать дом из бруса 150х150, следует подготовить фундамент. Его глубина и тип зависят от величины возводимого дома и характеристик грунта на участке. После того, как фундамент достаточно выстоится, можно приступать к укладке первого венца. Если вы проводите сборку дома своими руками, обязательно учтите совет специалистов: не укладывайте первый венец сразу на фундамент.

Это наиболее подверженное воздействию влаги место, поэтому между бетоном и брусом стоит уложить доску, которую при необходимости можно будет легко заменить. Толщина ее должна быть не менее 50 мм. Перед укладкой доску обрабатывают антисептическим раствором.

После укладки первого контурного слоя брусьев выполняют повенечную кладку. Для уплотнения стыков между предыдущими и последующими рядами используют джут. Чтобы усилить конструкцию каждые два бруса соединяют при помощи нагелей.

Чтобы пиломатериал не деформировался в области оконных и дверных проемов, часть бруса укладывают по размерам стены. После того, как пройдет усадка, ненужное дерево выпиливают.

Пол первого этажа и чердак утепляют слоем минеральной ваты. Через 3-4 месяца можно приступать к внутренним работам. Перед этим еще раз осматривают все стены. Если во время усадки на поверхности брусьев появились трещины, их необходимо заделать, трещины конопатят джутом.

Сверху стены можно покрыть лаком. Он защитит дерево от воздействия влаги и ультрафиолетовых лучей. Чтобы снизить затраты лакокрасочных материалов, стены шлифуют. Кроме того, покрытие, нанесенное на гладкую отшлифованную поверхность, прослужит дольше.

Дополнительные рекомендации

Чтобы построенный вами дом был надежным и прослужил не один десяток лет, не стоит забывать о следующих рекомендациях.

  1. Перед тем, как собирать конструкцию, материал остругивают и снимают фаску.
  2. Использовать для закрепления брусьев гвозди нельзя, для этой цели подойдут нагели. Для бруса длиной 6 м понадобится четыре нагеля (два по краям и два в середине на одинаковом удалении друг от друга).
  3. Из более ровных брусьев собирают стены, материал с небольшой кривизной используют для коротких участков в местах дверных или оконных проемов.
  4. Для сборки углов используют соединение шип-паз.

https://youtube.com/watch?v=OQfaeFL-WQQ

Правильно собранный из клееного или профилированного бруса дом прослужит не один десяток лет, позволяя вам наслаждаться теплом и уютом.

Советы и рекомендации

Строительство брусового дома – дело непростое, здесь есть множество нюансов, разобраться в которых можно, используя советы специалистов.

Если необходимо сделать дачу местом летнего и зимнего отдыха, то лучше выбирать материал, толщина которого соответствует погодным условиям региона проживания. Для теплых южных зим подойдет тонкий брус, толщина которого не превышает 100 мм.

Холодные зимы умеренного климата требуют толщины бруса от одного сантиметра. От сильных морозов защитит брус толщиной 200 мм. Не стоит экономить на теплоизолирующих материалах – пребывание в доме будет комфортным в любое время года.

Если нет опыта в строительстве, то можно воспользоваться готовыми комплектами заводского производства для самостоятельной сборки. Они содержат все необходимое для стройки, включая чертежи и карту сборки брусового дома. При заказе комплекта предоставляется чертеж фундамента, наиболее подходящего к климатическим условиям региона.

На первом этапе заливают фундамент и строят сруб, ставят стропила и монтируют крышу. На втором – устанавливают окна и двери, дождавшись усадки дома. Два этапа можно объединить, сделав пропилы над дверными и оконными проемами размером 4 см – примерно на такую высоту даст усадку дом.

Для изменения конструкции дома необходимо заверить проект и получить разрешение.

Как залить фундамент под сруб

Порядок при монтаже бетонной ленты:

1. Разметить площадку. Ширина и длина расчетные плюс 0,5 м на опалубку.

2. Снять дерн.

3. Вырыть котлован на 20 см глубже промерзания грунта (последнюю цифру для региона можно взять из таблиц СНиП). Если цокольного этажа не будет, достаточно траншеи. Ее ширина определяется в соответствии с расчетом, но не должна быть меньше толщины стены с запасом 10 см (в среднем 40 см). Траншею роют по периметру дома и под несущими внутренними стенами.

4. Насыпать песчаную подушку, утрамбовать, пролить водой.

5. Сколотить из обрезной доски щиты для опалубки. Шляпки гвоздей должны располагаться изнутри будущей конструкции (так опалубку будет проще снимать). Торцы щитов соединяют саморезами.

6. Установить щиты в траншею. Их высота должна быть больше, чем у будущей ленты. Укрепить подпорками снаружи, стяжками сверху.

7. Уложить внутрь рубероид или пергамин, чтобы раствор не вытекал через щели, а цементное молочко не впитывалось в доски.

8. Арматурный каркас устанавливают так, чтобы его края не доходили до опалубки 3-5 см. Для арматуры потребуются ребристые прутья 1,2 см. Продольные пруты кладут в два-три ряда (в зависимости от высоты ленты).

9. С шагом 40 см к продольным прутьям привязывают проволокой поперечные перемычки и вертикальные стойки.

10. Привязывают к вертикалям второй и третий уровень: тоже продольные прутья и перемычки. И верхняя, и нижняя границы каркаса не должны доходить несколько сантиметров до краев будущей ленты.

11. Уложить внутрь перпендикулярно щитам куски пластиковой или асбоцементной трубы сечением около 10 см для устройства продухов. Их кладут с легким уклоном на улицу, чтобы образующийся конденсат стекал наружу, а не внутрь. Наполняют песком, чтобы трубы не сложились под тяжестью бетона.

12. Для самостоятельного приготовления раствора используется цемент от М200 до 400. Пропорция – одна часть к 3 песка и 5-6 щебня. При заливке в холодную погоду воду перед замесом подогревают.

13. Заливку ленты желательно выполнить за один день. Заливают послойно, трамбуя каждую порцию. Готовую заливку протыкают во многих местах металлическим прутом, чтобы спустить воздух.

14. В дождь и жару готовую ленту накрывают пленкой. В жару необходимо несколько раз в день обрызгивать ленту водой и снова накрывать, чтобы бетон схватывался медленнее: при быстром застывании он теряет прочность.

15. Лента застывает месяц. После этого опалубку убирают, поверхность гидроизолируют.

16. Между лентой и нижним венцом укладывают слой рубероида, а сами бревна пропитывают антисептиком.

Любая древесина, даже в том случае, если она обработана специальными средствами, разрушается гораздо быстрее, чем все другие существующие сегодня строительные материалы. При этом наиболее не защищены те места, в которых она соприкасается с фундаментом. Дело в том, что именно здесь древесина непосредственно соприкасается с влагой, землей и воздухом. Представленная ниже информация – пошаговая инструкция о том, как возвести фундамент для деревянного дома своими руками так, чтобы дом прослужил «верой и правдой» не один десяток лет.

Конструкция и технология

Для возведения своими руками вполне доступной является схема устройства брусового коттеджа с мансардой:

Если же планируется стройка сезонного одноэтажного домика 6х6 м из бруса 150х150, можно возвести его, используя балочно-брусовую технологию. Тогда по углам и под простенки в нижний венец коробки ставятся на шипах вертикальные (строевые) брусья.

Простейший способ сборки бруса в стены — вставной шип-паз. В качестве шипов при этом используются готовые прямоугольные ламели (только не эллиптические мебельные), подходящие по размеру. А пазы под них оформляются фрезером по дереву.

Что касается более прочного дома, пригодного для постоянного проживания в местах с не слишком суровым климатом, его ставят на коренных шипах, сковороднем. Только тогда потребуется особый фабричный брус, потому что ручной фрезер фрезу требуемого размера не провернет.

В качестве дополнительного условия в данной ситуации следует назвать ригель крыши. Силовая конструкция кровли, включая стропильную систему, а также коробка самого здания должны быть самодостаточны с механической точки зрения. То есть крыша должна быть такой, чтобы ее можно было снять и разместить рядом с домом на «отлежку» в 2-3 месяца. А потом поднять обратно, без нарушения конструкции (и крыши, и здания). Необходимость такой технологической операции обусловлена неспособностью брусовой коробки нести распирающие нагрузки.

Применение нагелей

Когда строят сруб из клееного или профилированного бруса, конопатка не проводится. При этом, если речь идет о возведении дома из обычного бруса, без нее не обойтись. Конопатка представляет собой процесс утепления междувенцовых соединений путем утрамбовывания различных натуральных утеплителей.

Для конопатки используются следующие материалы:

  • Натуральный мох, отличающийся отличными теплоизоляционными свойствами. Также данный материал отлично противостоит образованию грибка и плесени. А это увеличивает срок службы здания. По всем параметрам этот материал является идеальным. Единственный его минус — это то, что с его помощью очень неудобно производить конопатку;
  • Пакля из льна. Этот материал также имеет ряд плюсов, которые полностью перечеркиваются тем, что он через пять лет осыпается. Из-за этого приходится проводить конопатку повторно;
  • Конопляная пенька – отличный материал. Он широко использовался нашими прадедами. По своей структуре он очень схож с натуральной древесиной;
  • Джут — это импортный натуральный материал, который производится в формате ленты. Он очень удобен для использования, поэтому его широко применяют при современном строительстве зданий из бруса;
  • Льноватин это материал является смесью льна и ватина, его основной недостаток — это сильное впитывание влаги.

Главные особенности конопатки:

  • Процесс начинается с верхнего венца по направлению вниз;
  • Сначала венец конопатится снаружи и потом уже внутри;
  • Вначале проводится грубая конопатка с изоляцией крупных щелей, а потом проводится косметическая для придания приятного внешнего вида швам.

Этапы строительства дома из бруса

Брусовой дом имеет несколько преимуществ:

  • Стены получаются легкими, из-за чего нагрузка на фундамент невысокая, а это значит, что и затраты на его устройство будут ниже.
  • Древесина — материал эластичный и небольшие подвижки фундамента она компенсирует без ущерба для целостности здания. А это — снова таки, позволяет на хорошо дренирующих грунтах делать мелкозаглубленные фундаменты.

Выбор типа фундамента зависит во многом от почв, но чаще всего делают ленточный фундамент, если нет необходимости в подвале, можно поставить столбчатый (для небольших построек временного проживания — дач, бань и т.п.) или свайный (с ростверком или без). Выбор желательно основывать на результатах геологических исследований. Подробнее процесс описан тут.

Пока фундамент «схватывается», подготавливают древесину. Весь брус и нагеля обрабатывают антисептиками и антипиренами. Используют составы, которые не образуют на поверхности бревна пленку. Они не будут мешать процессу сушки. После подготовки бруса начинается собственно возведение дома:

  • Отсечная гидроизоляция. Чтобы древесина из фундамента не тянула влагу необходимо проложить слой гидрофобного материала. Раньше под первый венец укладывали два слоя рубероида. Сегодня есть более современные материалы — обмазочные и рулонные. Использовать можно их, причем в комбинации: обмазать, наклеить рулонный.
  • Укладка окладного венца. Брус выбирают без признаков синевы, с минимальным количеством сучков. Желательно — из средней части дерева — с максимальной плотностью годовых колец. Его обрабатывают дополнительно пропитками, предназначенными для древесины, находящейся в прямом контакте с землей. Для того, чтобы обеспечить лучшую сохранность первого венца, есть хитрость: на гидроизоляцию укладывается широкая доска, пропитанная битумной мастикой с отработкой. На нее кладут еще слой гидроизоляции, а сверху — уже первый венец. Все эти слои связываются с фундаментом шпильками, которые залиты в фундаменте.
  • Черновой пол. К первому венцу крепят лаги пола — брус сечением 150*100 мм. Из укладывают с шагом не менее 70 см. Чтобы было удобнее работать, по лагам раскладывают доски чернового пола, не прибивая их.
  • Сборка стен из бруса. Если не заказан стеновой комплект с готовыми чашами, их «зарезают». Выпиливают по шаблону. Из куска фанеры вычерчивается шаблон, его обводят, потом выпиливают. Чаще используют бензопилу, но требуется довольно высокая степень владения инструментом: от точности выполнения запила зависит насколько теплым будет дом. Формы соединения бруса — на картинке.

Способы соединения бруса

Про укладку межвенцового утеплителя уже говорили: при использовании обычного бруса он обязателен, под профилированный — желателен в чашах, остальное — по желанию. Между собой венцы соединяются нагелями — длинными круглыми брусками, выточенными из цельного куска древесины, шкантами — прямоугольной формы или шпильками — металлическими стержнями. В любом случае под соединение сверлится отверстие, в которое забивается соединяющий элемент.

  • Сборка стропильной системы. Порядок работ зависит от типа выбранной кровли. При устройстве простой двускатной крыши устанавливают подстропильные ноги, при устройстве мансардного этажа порядок другой. На собранную стропильную систему раскатывается и закрепляется ветрозащитная мембрана. В таком виде дом оставляют на продолжительный срок на усушку.
  • Дверные и оконные проемы. Для скорейшей усушки и усадка можно вырезать оконные и дверные проемы, поставить окосячку или фиксирующие планки. Дверные и оконные блоки до окончания основной усадки не ставят.

По истечении года-двух можно приступать к отделочным работам. Все время, пока сруб отстаивается, необходимо отслеживать процессы, происходящие в древесине. Сразу необходимо проинспектировать углы и при необходимости их проконопатить. Потом отслеживать состояние их, а также соединений бруса. Если нагели вбивались с большим усилием, при усушке брус может на них повиснуть, из-за чего образуются щели. Решить проблему можно околачиванием: берут огромный деревянный молоток и стучат по стенам, вызывая более быструю усадку. Этот же прием используют, если дом садиться слишком медленно.

В видео показаны основные этапы того, как построить дом из бруса. Несмотря на лирические отступления, много ценной информации.
